Что будет, если сваи поставить без расчёта: простое объяснение от экспертов

Через год-два после стройки хозяева нередко замечают одно и то же: дверь на веранду стала цеплять коробку, в углу гостиной появилась щель между плинтусом и стеной, пол у окна слегка «играет» под ногами. Дом вроде стоит, но живёт неровно. Причина почти всегда одна — сваи закрутили без расчёта, на глаз, по опыту бригады, а не по цифрам.

Свайное поле — не набор отдельных стоек, а единая система: нагрузка от дома распределяется между опорами через ростверк — любая неточность в одном узле передаётся на соседние. Дальше разберём, какие данные входят в расчёт, какие ошибки допускают чаще всего, что происходит со зданием, если этот этап пропустить.

Экономия на расчёте случается по двум причинам. Либо бригада уверена, что типовой шаг и стандартная длина сваи подойдут любому участку — тогда расчёт подменяют шаблоном. Либо заказчик сам просит сократить смету, не понимая, что расчёт стоит в разы дешевле последующего усиления. В обоих случаях итог один: дом получает фундамент, рассчитанный не под него, а под усреднённые условия, которых на конкретном участке может и не быть.

Что входит в расчёт свайного поля

Расчёт задаёт всю дальнейшую работу фундамента. Дом опирается не на грунт напрямую, а на винтовые опоры: каждая из них держит свою долю веса. Недогруженная или перегруженная свая рано или поздно выдаёт себя перекосом — поэтому расчёт нельзя считать пожеланием заказчика, это условие, без которого основание не проживёт заявленный срок.

Когда цифры сходятся, нагрузка ложится равномерно: дом не кренит, балки не «играют» от сезона к сезону, а опоры упираются в плотные несущие слои. Без расчёта часть свай может остаться в рыхлом грунте, получить не ту нагрузку или встать с шагом, который не соответствует реальной массе здания. В расчёт входит пять групп данных.

  • Геология участка. Песок, суглинок, торф и плывун держат опору по-разному; на одном и том же участке грунт способен смениться каждые два-три метра.
  • Вес будущего здания. Стены, перекрытия, кровля, снеговая и ветровая нагрузка — всё это суммируется, затем делится между опорами.
  • Длина и диаметр свай. Их подбирают под глубину плотного слоя и массу конструкции, а не по каталожному минимуму.
  • Шаг между опорами. От него зависит, как ростверк передаёт нагрузку с одной сваи на другую.
  • Материал ростверка. Металл, дерево и бетон по-разному работают на изгиб, по-разному распределяют усилие.

Эти пять пунктов не работают по отдельности. Расчётчик закладывает данные о грунте в формулу несущей способности винтовой сваи, полученное значение делит на общий вес здания — так получаются нужное число опор и шаг между ними. Поменяется один параметр, например хозяин решит утеплить фасад уже после сдачи дома, — пересчитывать приходится всю цепочку заново, а не просто докручивать пару свай «на всякий случай».

Геологию не прикидывают на глаз. Для этого бурят скважины или бьют шурфы ниже границы сезонного промерзания, определяют тип грунта по слоям и берут пробы на несущую способность. Без этого шага вся дальнейшая цепочка расчёта опирается на предположения, а не на факты. Любая ошибка на входе размножается на выходе.

Какие ошибки допускают чаще всего

На монтаже винтовых свай брак незаметен: опоры закручены ровно, оголовки на одном уровне, ростверк собран аккуратно. Проблемы проявляются позже — во время сезонного пучения, под весом снега или по мере усадки дома. Разберём четыре ошибки расчёта, которые встречаются на объектах регулярно.

Неверная нагрузка на опору

Каждая свая держит определённый вес. Если реальная нагрузка превышает расчётную, опора начинает продавливаться глубже, отклоняться в сторону или терять устойчивость при сезонных подвижках грунта. Представьте стол на четырёх ножках: положите лишний груз на одну из них — перекосится вся столешница, хотя остальные три держат нормально. С фундаментом происходит ровно то же: перегруз одной точки бьёт по всей конструкции.

Ошибка чаще возникает не от незнания формул, а от спешки: бригада берёт нагрузку по памяти с похожего объекта, не пересчитывая её под конкретный проект. Дом с газобетонными стенами и тяжёлой металлочерепицей весит совсем не так, как каркасное строение с лёгкой кровлей, даже если оба стоят на одинаковом числе свай.

Неправильный шаг между сваями

Слишком редкая расстановка оставляет часть ростверка без достаточной опоры — этот пролёт начинает работать с перегрузкой при вертикальных и боковых нагрузках. Последствия узнаваемы: трещины в обвязке, «игра» пола при ходьбе, перекос дверных и оконных проёмов, постепенная просадка в местах, где нагрузка концентрируется сильнее всего.

Экономия на количестве опор выглядит разумной только на бумаге: сократив число свай на четверть, застройщик экономит на монтаже, но переносит эту разницу в нагрузку на оставшиеся точки — а их никто под добавку не рассчитывал.

Длина и диаметр свай «на глаз»

Без понимания глубины плотных слоёв часть опор попросту не доходит до несущего горизонта, а работает в верхнем, более слабом грунте. Отсюда — сезонные подвижки, неравномерная работа поля. Диаметр важен не меньше: тонкий ствол под тяжёлым домом гарантированно окажется перегружен.

Плотный слой на одном участке может залегать на глубине трёх метров, а в пяти метрах в сторону — уже на четыре с половиной. Бригада, которая без проверки закручивает опоры одной длины по всему периметру, почти наверняка промахивается хотя бы в паре точек.

Игнорирование геологии участка

Водонасыщенные, просадочные и торфяные грунты требуют особого подхода к длине и шагу. Без предварительной геологии риски растут кратно: опора может провалиться в мягкий слой, уровень грунтовых вод — оказаться выше ожидаемого, а плывун — сместить сваю прямо в процессе закручивания. Такие ошибки обычно всплывают уже после стройки, когда исправлять их сложнее и дороже.

Отдельный риск — верховодка, сезонная вода, которая после снеготаяния скапливается в верхних слоях грунта. Летом при осмотре участка её не видно, но за зиму она подтапливает опору, ослабляет несущую способность в тот момент, когда нагрузка от снега на крыше уже максимальна.

Чем это оборачивается для дома


При равномерном шаге и верной несущей способности каждая опора берёт свою долю веса; при ошибке расчёта часть свай перегружена, а часть — почти не работает.

Пока дом лёгкий или используется сезонно, огрехи расчёта можно не замечать месяцами. Но рано или поздно они дают о себе знать — обходятся заметно дороже, чем сэкономленные на проектировании деньги.

Просадка и «гуляющий» ростверк

Если опоры встали на разную глубину или в грунт разной плотности, часть из них уходит вниз быстрее соседних. Ростверк теряет горизонт: полы начинают заваливаться в одну сторону, между стеной и отделкой появляются щели, мебель стоит неровно даже там, где пол визуально кажется идеальным. Просадка развивается медленно, но необратимо — сама по себе не выправляется.

Перекос проёмов и трещины

Неправильно распределённая нагрузка деформирует ростверк в отдельных узлах, а дальше это поднимается на этажи выше: двери перестают закрываться, окна зажимает в раме, на внутренних перегородках проступают характерные трещины. Это не косметический дефект, а прямой сигнал, что нагрузки в фундаменте разложены неверно.

Пучение и сезонные подвижки

Грунт не статичен: зимой вспучивается, весной садится. Для континентального климата Новосибирской области с её морозными зимами и заметными перепадами температур этот фактор особенно ощутим — если сваи закрутили без учёта геологии, сезонные подвижки начинают тянуть опоры в разные стороны. Свая может выталкиваться вверх при морозном пучении, ростверк — «играть» при перепадах температуры, а дом — заметно менять геометрию от сезона к сезону. Соединения расшатываются, металл работает на нагрузки, которые не закладывались в проект, — жёсткость конструкции падает.

Потеря несущей способности

Крайний, но реальный сценарий — когда диаметр занижен, шаг увеличен в два-три раза, а количество опор минимально. Особенно рискуют дома, которые «утяжелили» уже после монтажа свай: надстроили второй этаж, утеплили фасад, заменили лёгкую кровлю на тяжёлую или пристроили террасу. Фундамент, спроектированный под одну нагрузку, с новой массой не справляется, а если исходного расчёта вообще не было — риски растут в разы.

Во сколько обходится ошибка

Усиление свайного поля почти всегда дороже расчёта, сделанного до монтажа: приходится вскрывать отделку, чтобы добраться до ростверка, поднимать домкратами просевшую часть дома, докручивать новые сваи в стеснённых условиях уже обжитого участка. Расчёт, выполненный заранее, стоит в разы меньше, не требует останавливать жизнь в доме на время ремонта.

Как распознать проблему и что с ней делать

Заказчик не всегда знает, считали ли фундамент перед установкой — об этом чаще вспоминают, когда появляются первые «симптомы». Хорошая новость: часть проблем видна задолго до серьёзных перекосов, а если нарушения уже проявились, ситуацию почти всегда можно исправить.

Признаки, что расчёта не было

  • Пол теряет горизонт со временем. Даже при идеальной отделке через несколько месяцев после сдачи объекта пол начинает уводить в сторону, особенно заметно в углах и у стыков помещений.
  • Щели между стенами и отделкой. Перегруженные узлы ростверка «играют», отделка трескается, а гипсокартонные перегородки расходятся по стыкам.
  • Двери и окна заедает. Если проём перестал закрываться, а замок начал цеплять — часть свай просела или шаг подобран неверно.
  • Ростверк «ходит» по сезонам. Заметная смена геометрии дома зимой и весной указывает на расчёт без учёта геологии, глубины несущих слоёв.

Отдельно стоит проверять углы дома и места стыков стен — там нагрузка от двух примыкающих конструкций складывается на одну зону ростверка. Любая ошибка расчёта проявляется здесь быстрее, чем в середине пролёта.


Диагностика свайного поля начинается с замера вертикали каждой опоры и сверки фактической глубины закручивания с проектной.

Порядок исправления

Действовать нужно поэтапно, не пытаясь сразу «усилить всё».

Диагностика поля. Специалисты проверяют вертикальность свай, глубину установки, фактическую нагрузку на каждую опору, состояние металла и работу ростверка. Для этого используют нивелир или лазерный уровень — фиксируют отклонение оголовков от горизонта, а вертикальность каждой опоры проверяют отвесом или строительным уровнем. Результат показывает, какие узлы работают неправильно.

Усиление поля. Обычно добавляют опоры в перегруженных местах, усиливают ростверк, меняют повреждённые или ослабленные сваи, корректируют высотные отметки.

Локальная корректировка нагрузки. Иногда достаточно добавить балку, поставить дополнительную подпорку или сместить точку опирания конструкции — без вмешательства в остальное поле.

Полная реконструкция. Встречается редко, но если ошибок много — заниженный диаметр, неверная длина и увеличенный шаг одновременно — приходится ставить дополнительный ряд опор или усиливать поле целиком. Дороже грамотного расчёта, зато спасает здание.

Как делают расчёт правильно

Грамотный расчёт заранее снимает риск просадок, перекосов и потери несущей способности — это не формальность, а основа устойчивости здания на десятилетия вперёд.

Анализ грунта. Геология — ключевой фактор: на одном участке состав слоёв может меняться каждые два-три метра. Инженер фиксирует тип грунта, его плотность, уровень грунтовых вод, глубину несущих слоёв, сезонные подвижки. Для Новосибирской области нормативная глубина промерзания на суглинках и глинах доходит до 1,8–2 м, а на песчаных грунтах — до 2,2–2,4 м. Свая обязана заходить ниже этой отметки, а не останавливаться в промерзающем слое. На слабых грунтах опоры берут длиннее и толще, а шаг сокращают.

Расчёт общей нагрузки здания. Учитывают стены, перекрытия, кровлю, внутреннюю отделку, инженерные системы, снеговую и ветровую нагрузку, а также дополнительные конструкции вроде террас и пристроек. Здесь работает главный принцип: каждая точка опирания получает строго свою долю веса, а не усреднённую по всему периметру.

Подбор типа, длины и диаметра свай. Определяют нужную длину до плотного слоя, диаметр ствола, размер лопасти и толщину стенки трубы. Опора должна не просто дойти до несущего горизонта, а уверенно работать в нём без боковых отклонений.

Расчёт шага свайного поля. Увеличенный шаг поднимает нагрузку на каждую опору, чрезмерно частая расстановка делает фундамент избыточно дорогим — задача инженера найти оптимум под конкретный дом.

Проработка узлов ростверка. Нагрузка должна равномерно проходить путь от здания через ростверк к сваям — от аккуратности этого узла зависит, появятся ли трещины и расшатывания при сезонных подвижках.

Выбор материала ростверка. Он редко зависит только от бюджета. Металлический ростверк монтируется быстро, хорошо работает на изгиб, но сварные швы требуют антикоррозийной защиты. Деревянный обвязочный брус дешевле, проще в работе, однако служит меньше металла, чувствителен к влаге у самой земли. Бетонный ростверк держит большие нагрузки, почти не подвержен короблению, но набирает прочность неделями, утяжеляет всю конструкцию — этот вес тоже закладывают в расчёт нагрузки на сваи.

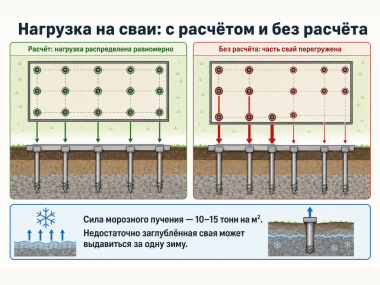

Учёт морозного пучения. Сила морозного пучения достигает 10–15 тонн на квадратный метр — она способна вытолкнуть недостаточно заглублённую сваю за одну зиму. Поэтому глубина закручивания привязана не к произвольному числу, а к границе сезонного промерзания конкретного грунта на конкретном участке.

Как заказчику проверить расчёт. Попросите у подрядчика не смету, а лист с параметрами: тип и глубину заложения свай, диаметр и толщину стенки, шаг между опорами, суммарную нагрузку, под которую велась работа. Если в ответ показывают только цену за штуку без этих цифр, расчёта, скорее всего, не делали, а сваи предложат по каталожному минимуму.

Параметр Без расчёта С расчётом
Несущая способность свай Чаще всего неизвестна Точно определена под конкретный дом
Поведение фундамента со временем Просадки, перекосы, пучение Стабильная работа десятилетиями
Шаг свай Подобран на глаз Рассчитан под фактические нагрузки
Стоимость Ниже в моменте, выше при исправлении Немного выше, но без переделок
Риск аварийных ситуаций Высокий Минимальный

Заключение

Свайный фундамент способен прослужить десятилетиями, но только при одном условии: расчёт выполнен грамотно, с учётом реальных данных участка. Установка «на глаз» превращает основание в лотерею — одна опора попадёт в плотный слой, другая в рыхлый, одна получит расчётную нагрузку, другая критическую. В результате дом «гуляет», а перекосы, трещины и щели со временем только нарастают.

Расчёт учитывает геологию участка, вес здания и условия эксплуатации заранее, а не по факту уже проявившихся проблем. При таком подходе каждая свая работает в своём режиме, нагрузка распределяется равномерно, а ростверк сохраняет жёсткость независимо от сезона. Если строительство только планируется или есть сомнения в качестве уже стоящего фундамента, диагностику стоит заказать заранее: она обходится в разы дешевле последующего усиления, экономит не только деньги, но и время на переделки.

Частые вопросы о расчёте свайного фундамента и его ошибках

Что будет, если сваи поставить без расчёта?

Фундамент начинает работать непредсказуемо: опоры оказываются на разной глубине и в слоях с разной плотностью, нагрузка распределена неравномерно. Внешне первое время всё выглядит ровно, но со временем часть свай уходит глубже, другие «вылезают» при пучении, а ростверк теряет горизонт. Дальше проблема поднимается в стены — перекашиваются проёмы, появляются трещины на отделке и щели между стенами и полом. При превышении допустимой нагрузки опора может потерять устойчивость вплоть до аварийной ситуации, а исправление обходится дороже исходного расчёта.

Почему так важно учитывать нагрузку на каждую сваю?

Свая — точка опирания. На неё передаётся доля веса дома: стены, перекрытия, кровля, ветровые и снеговые нагрузки. Ошибка в этой доле означает перегрузку конкретной опоры, а дальше — просадки и деформации вплоть до разрушения. При грамотном расчёте нагрузка расходится равномерно между всеми опорами, ни одна не работает «за двоих», а фундамент держит форму даже при сезонных подвижках грунта. Дополнительный запас прочности инженер закладывает не «на глаз», а по нормативам. Это отличает расчёт от простого предположения.

Какие ошибки расчёта встречаются чаще всего?

Первая — редкий шаг, при котором часть ростверка остаётся без нужной поддержки. Вторая — заниженная длина свай: опора не доходит до плотного слоя, «играет» в рыхлом грунте. Третья — неучтённые нагрузки: вес кровли, отделки, инженерных систем или снегового покрова. Четвёртая — игнорирование геологии: глинистые, водонасыщенные и торфяные грунты требуют других решений по длине, диаметру и шагу. Любая из этих ошибок по отдельности уже опасна, а вместе они складываются, ускоряя разрушение фундамента.

Как понять, что свайное поле уже работает неправильно?

Первый сигнал — пол начинает уводить в сторону, наклон ощущается при ходьбе. Дальше проявляются щели между стеной и отделкой, трескаются стыки гипсокартона, двери и окна перестают закрываться, а конструкция иногда потрескивает при перепадах нагрузки. Отдельный признак — сезонность: если зимой дом приподнимается, а весной садится, расчёт явно не учитывал глубину промерзания, структуру грунта — это повод для диагностики, а не для наблюдения ещё один сезон.

Можно ли исправить ошибки, если сваи уже стоят?

В большинстве случаев — да, вопрос только в масштабе вмешательства. Сначала проводят диагностику: определяют состояние свай, глубину установки, несущую способность и фактические нагрузки, затем составляют план восстановления. Иногда хватает одной-двух дополнительных опор под нагруженной стеной, иногда требуется усиление ростверка или замена ослабленных свай. В тяжёлых случаях делают частичную реконструкцию поля — дороже, но восстанавливает нормальную несущую способность. Чем раньше замечены проблемы, тем дешевле и быстрее обходится их устранение.

Назад

^ Наверх

Скидка
2000 рублей

на монтаж свай при заказе на сайте

Оставить заявку на бесплатную консультацию
